補助金・助成金情報14分で読めます

先着ではなく抽選です|補助金の「申込みの方式」で、契約と着工のタイミングが逆になります【東北・2026年版】

補助金は先着か抽選か|契約と着工の順番が変わる

先に結論
自治体の補助金には「先着順」と「抽選」があり、動き方が逆になります。
抽選型は結果が出るまで契約できないので、工事は1〜2か月後ろにずれます。
山形市の第2弾は9月18日まで受付中で、9月8日時点の申請額は予算の約66%です。

「補助金、間に合いますか」——このご相談をいただいたとき、当社がまず確認するのは残りの予算ではありません。その制度が先着順なのか、抽選なのかです。

ここが違うと、やることの順番がまるごと入れ替わります。先着順なら「1日でも早く出す」が正解ですが、抽選なら早く出しても意味がなく、代わりに結果が出るまで契約できないという縛りがつきます。工事の予定は1〜2か月後ろにずれます。

2026年9月9日、東北の4つの制度を公式サイトで確認しました。山形市・盛岡市・岩沼市・東松島市です。同じ「抽選」という言葉でも、抽選する単位が4つとも違いました。この記事では、その違いと、それぞれで契約・着工をどこに置くかを整理します。

「先着順」と「抽選」で、やることが逆になります

まず、2つの方式の性格を並べます。

先着順 抽選
勝負どころ 申請の早さ(枠が埋まる前に出す) 申込み期間内に出すこと(早さは関係ない)
書類 受付日に間に合うよう先に揃える 期間内に出せば足りる(追加書類は結果のあと)
結果が出る時期 受付のあと順次 申込み期間の終了後にまとめて
契約・着工 交付決定を待って着工 抽選結果 → 交付決定を待って着工
外れたとき 枠が埋まれば受付終了 次の回・次期の受付を待つ

先着順は「席取り」です。枠が埋まった時点で終わるので、書類を揃えるスピードがそのまま結果になります。

抽選は「くじ引き」です。期間内に出した人が同じ条件で並ぶので、初日に出しても最終日に出しても当選確率は同じ。そのかわり、結果が出るまで次の一歩が踏み出せません

見落としやすいのはここです。
多くの自治体は「交付決定の前に契約・発注したものは対象外」と書いています。
抽選型では、この「交付決定」が抽選結果のさらに後ろに来ます。
つまり申込みから契約できるまでに、1〜2か月かかるということです。

「今月中に工事したい」というご希望と、抽選型の補助金は、そのままでは両立しません。どちらを優先するかを最初に決めるのが、いちばん現実的な進め方です。


実例1:山形市は「事前協議」の段階で抽選します(9月18日まで受付中)

いま実際に受付中の制度で見ていきます。山形市の省エネ高効率設備導入事業費補助金です。ページの更新日は令和8年9月8日でした。

項目 内容(2026年9月9日確認)
受付期間 令和8年9月1日(火)〜9月18日(金)(第2弾)
予算額 27,148,000円(※市は「8月28日時点のもので今後変動の可能性がある」と明記)
申請額 17,880,000円(9月8日時点)
方式 「先着順ではありません。予算額を超えた場合は抽選となります」
対象設備 高効率空調機器・地中熱利用空調機器・高効率給湯機器(エコキュートなど)・調光制御型LED
補助率・上限(市民) 補助対象経費の1/2。空調12万円/地中熱20万円/給湯18万円/LED4万円
制限 1申請者につき補助対象設備1種類のみ。空調と給湯は1台まで(LEDは複数台可)
交付申請の期限 第2弾は令和8年10月30日(金)
事業完了 令和9年2月12日(金)

申請額を予算額で割ると約66%です。9月3日時点では8,920,000円(約33%)でしたから、5日で倍になりました。それでも「まだ枠がある」状態です。

ここで大事なのは、この制度は太陽光発電と蓄電池が対象外だという点です。使えるのはエコキュートなどの給湯機器、エアコン、LEDです。太陽光・蓄電池をお考えの方は、山形県内の別の制度を見る必要があります(山形県の全35市町村の一覧にまとめています)。

手続きの順番

山形市の手続きフローは、抽選が「いちばん手前」にあります

  1. 事前協議書を提出する(受付期間内・市役所環境課の窓口へ持参、郵送不可)
  2. 申請総額が予算額を超えたら抽選
  3. 当選した方に補助金交付予定通知が届く
  4. 交付申請書を提出する(第2弾は10月30日まで)
  5. 交付決定通知を受ける
  6. ここから購入・発注(契約を含む)ができる
  7. 工事・完了報告(令和9年2月12日まで)

市のページには、はっきりこう書かれています。

交付決定通知書の交付前に購入又は発注(契約含む。)したものは補助対象外となりますのでご注意ください。
(山形市「省エネ高効率設備導入事業費補助金」)

つまり、9月18日に申し込んで、契約できるのは早くても10月以降です。「エコキュートが壊れそうだから今すぐ替えたい」という状況とは、正直かみ合いません。逆に「冬までに替えたい」なら十分に間に合う設計です。

もう一点、実務でよく引っかかるところがあります。市は補助の対象者の条件として、「本補助金で導入する高効率設備について、国や他自治体から他の補助金の交付を受けていない(受ける予定がない)者」と定めています。国の給湯省エネ2026事業と同じ機器で両取りはできないということです。どちらが得かは機種と工事内容で変わるので、見積りの段階で並べて比べてください(9月に申請できる国と東北4県の制度も参考にしてください)。

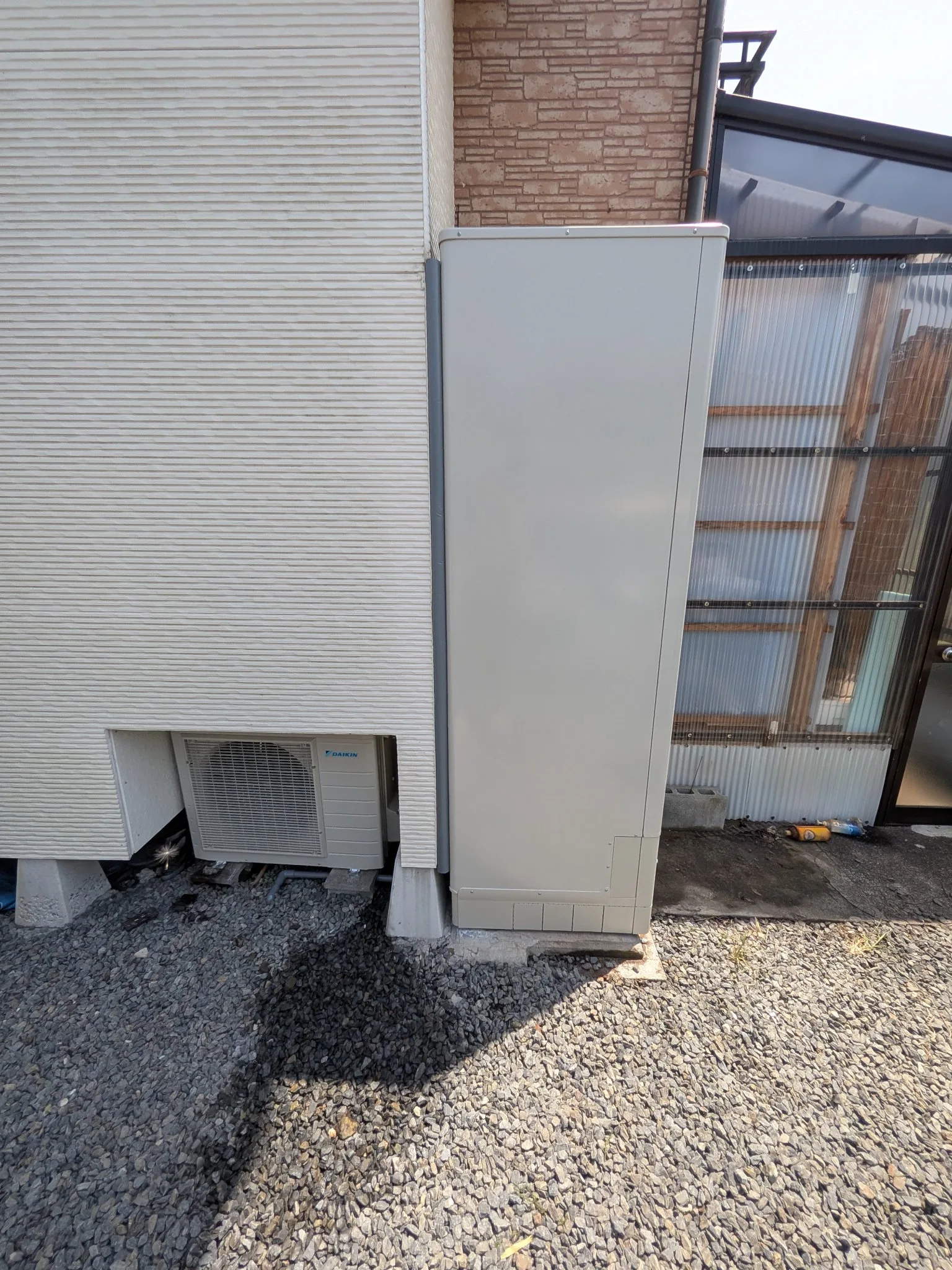

建物のすき間に設置された薄型のエコキュート貯湯タンクとヒートポンプ

▲ 当社施工事例:建物のすき間に設置したエコキュート


実例2:盛岡市は「抽選」と「先着」が同じ制度の中で入れ替わります

岩手県盛岡市の住宅用太陽光発電システム等設置費補助金は、方式の説明がいちばん丁寧な制度でした。そしていま現在、抽選と先着が同居しています

2026年9月9日時点の公式ページには、こう出ています。

令和8年度新築区分及びホームエネルギーマネジメントシステム(HEMS)の受付を終了します。なお、既築区分の受付は先着順で受付いたします。
(盛岡市「住宅用太陽光発電システム等設置費補助金」)

同じ制度の中で、新築区分は予算到達で終了、既築区分は先着順で継続。これが「制度単位ではなく区分単位で見る」ということです。

年度の前半は抽選で動いていました。市は抽選実施要領を公開し、新築・既築の区分に分けて抽選を行い、第1回から第3回までの抽選結果をPDFで公表しています(第3回の抽選は8月10日実施)。

さらに、方式の切り替わり方まで書かれています。

  • 申請が予算を下回る場合は抽選を行わず、抽選回ごとの予算上限の範囲で先着順に受け付ける
  • 予算が残った場合は次の抽選回に加算する
  • 第3回の交付決定後に予算が残る場合は、これまでの抽選に参加していない方を対象に、随時、先着順で受け付ける

つまり「応募が多い回は抽選、少ない回は先着」という設計です。ここまで書いてある自治体は多くありません。

着工の条件も明確です。

  • 交付決定後にシステムの設置工事に着手できる。交付決定までは申請書受付日からおおむね3週間程度かかる
  • 抽選結果の公表から3週間以内に添付書類を提出する
  • ただし抽選結果の公表から着工までの期間が3週間を切る場合は、申請の時点で全ての書類を提出する

最後の一文が実務的です。着工予定が近い人は、最初から全部出しておけということ。工期が決まっている方は、この一文を根拠に段取りを組めます。岩手県の他の市町村の状況は岩手県の全33市町村の一覧にまとめています。


実例3:岩沼市は「受付期間ごと」に予算を切って抽選します

宮城県岩沼市の脱炭素推進設備導入補助金は、抽選の単位が受付期間です。

項目 内容(2026年9月9日確認)
前期受付 令和8年7月1日〜7月31日(終了)
後期受付 令和8年12月1日〜令和9年1月15日
方式 「受付期間毎に予算額を設定し、交付申請額が予算額を超えたときは抽選」
前期の予算額 当該補助金と岩沼市電動車導入補助金の予算額の合計額の2分の1
後期の予算額 両補助金の予算合計額から、前期に受理し交付決定した額を差し引いた金額
申請回数 申請者1人につき、その年度で1回限り

前期を逃した方には、市が「後期受付期間に申請できます」と明記しています。年に2回、窓が開く制度です。

注目したいのは後期の予算額の決め方です。前期で使われなかった分が後期に回るので、前期の申請が少なかった年ほど後期の枠は大きくなります。逆に前期で多く決定していれば、後期は狭くなります。「12月まで待つと不利になるのでは」と心配される方がいますが、設計上は前期に使われた分だけが減るという関係です。

また、耐用年数の期間内に設備を売却・譲渡・廃棄する場合は、処分前に市へ財産処分申請書を出す必要があります。設置してから数年で家を売る予定がある方は、ここも先に確認してください。


実例4:東松島市は「先着だが、予算到達日の同日申請だけ抽選」

宮城県東松島市の脱炭素先行地域づくり事業補助金(野蒜地区の12行政区限定)は、逆のパターンです。基本は先着順で、抽選は最後の1日だけ使われます。

(1)受付期間:令和8年4月1日(水曜)から令和8年12月15日(火曜)まで(先着順)
※予算額の上限に達した同日に提出された申請者は、抽選になります。
(東松島市「令和8年度 脱炭素先行地域づくり事業補助金」)

先着順の制度で必ず起きる「枠の最後の日に複数の申請が重なる」問題を、抽選で処理する設計です。最終日に何人並んでも、公平に決まるということでもあります。

この制度は契約の扱いも独特です。原則は「契約・着手前に、必ず申請してください」ですが、申請書類の一覧には事前着手届(様式第4号)があり、「申請後、交付決定前に契約・着手した方」が対象と書かれています。申請さえ済んでいれば、交付決定前の着手に道があるという形です。

★ここは自治体ごとにまったく違います。
山形市・盛岡市は「交付決定前の契約は対象外」。
東松島市は「申請後なら届出で着手できる」。
「他の市はこうだった」を持ち込まないでください。

なお、この補助金は野蒜地区に限った制度です(浅井・中下・新町・亀岡東・亀岡西・亀岡南・東名・新東名・大塚・野蒜ケ丘一〜三の12行政区)。市内全域の制度ではありません。宮城県内の他の市町村は宮城県の全35市町村の一覧をご覧ください。


4つを並べると「抽選の単位」が全部違います

同じ「抽選」でも、何を抽選しているのかが違います。ここが今回いちばんお伝えしたい点です。

自治体 方式 抽選する単位 交付決定前の契約
山形市 抽選(先着ではない) 事前協議書の申請総額が予算超過したとき 対象外
盛岡市 抽選と先着の併用 抽選回ごと新築/既築の区分ごと 対象外(交付決定後に着工)
岩沼市 抽選 受付期間ごと(前期・後期で予算を分ける) 公式ページに明記なし(要確認)
東松島市 先着順 予算上限に達した同日の申請分だけ 事前着手届で対応(申請後)

読み方はこうです。

  • 山形市は入口で1回だけ抽選。当たれば以降は書類の仕事
  • 盛岡市は回ごとに抽選。外れても次の回に参加できる。最後は先着に切り替わる
  • 岩沼市は期間で区切る。前期に外れたら12月まで待つ
  • 東松島市は基本先着。抽選が発動するのは実質1日だけ

「この自治体の補助金、まだ間に合いますか」と聞くよりも、「◯◯の設備の枠は、先着ですか抽選ですか。次の受付はいつですか」と聞いたほうが、はるかに早く答えが出ます。

補助金そのものの検索は、当社が運営する補助金検索のソラカルテで市町村ごとに一覧できます。ただし方式(先着か抽選か)と受付状況の最終確認は、必ず自治体の公式ページか窓口で行ってください。横断データは制度と金額を探す起点としては速いのですが、「開いた・閉じた」の判定はどうしても遅れます。


抽選型のときに、契約と着工をどこに置くか

ここからは実務です。抽選型の制度を使う場合、当社では次の順番でご案内しています。

  1. 見積りは先に作る。抽選の申込みに見積書や仕様の資料が必要な自治体が多いためです
  2. 契約は結果が出てから。「交付決定通知を受けてから契約する」と決めておけば、対象外になる事故は起きません
  3. 工事日は仮押さえにする。抽選結果と交付決定の日付が読めないので、確定日程を先に約束しない
  4. 完了期限から逆算する。山形市の第2弾は令和9年2月12日が事業完了の期限です。冬の東北で2月上旬に外の工事を終わらせるには、1月中旬までに着工しておきたいところです
  5. 落選したときの次の窓を先に聞く。岩沼市なら後期(12月1日〜)、盛岡市なら次の抽選回か随時受付、という具合です

🔗 無料相談・お見積りはこちら(株式会社ファナス)

逆に、先着順の制度ならやることは単純です。書類を全部揃えてから、受付初日に出す。これだけです。予算到達で閉じる制度がどう閉じるかは、予算到達で閉じる5つのパターンにまとめました。

東北で気をつけたいこと

寒冷地で特に効くのは、完了期限と天候の関係です。

  • 補助金の事業完了期限は2月に置かれることが多い(山形市の第2弾は令和9年2月12日)
  • ところが東北の1〜2月は、雪と凍結で外の工事が止まる日が出ます
  • エコキュートの入れ替えは配管の凍結対策も伴うので、真冬の駆け込みは避けたい

抽選型は結果を待つぶん、着工が後ろにずれます。その「ずれ」が真冬に重なるかどうかを、申込みの前に一度確認しておいてください。

なお、青森県と秋田県は今回の4県調査(宮城・山形・福島・岩手)の対象外です。当社が運営する横断データには両県の一部の自治体が入っていますが、全市町村を公式ページまで確認した4県とは精度が違います「データに載っていない=制度が無い」ではありません。両県にお住まいの方は、市町村名と設備名で公式サイトを直接ご確認いただくか、当社へお問い合わせください。


よくある質問

Q1. 抽選に外れたら、その年はもう申請できませんか。

自治体によります。盛岡市のように抽選回が複数ある制度なら次の回に参加できますし、予算が残れば最後は先着順に切り替わります。岩沼市のように前期・後期の2回に分かれている制度なら、後期に出し直せます。一方で山形市のように弾ごとの受付で、次の弾が公表されていない場合は、次の告知を待つことになります。外れた時点で「次の窓はいつか」を窓口で聞くのが確実です。

Q2. 抽選の結果が出る前に、工事の契約をしてもいいですか。

多くの自治体では、それをやると補助の対象外になります。山形市は「交付決定通知書の交付前に購入又は発注(契約含む。)したものは補助対象外」、盛岡市は「交付決定前に着工すると補助の対象となりません」と明記しています。ただし東松島市には事前着手届があり、申請後であれば交付決定前の着手に対応しています。必ずその自治体のページで確認してください。「他の市では大丈夫だった」は通用しません。

Q3. 先着順の制度は、早く申請すれば確実に通りますか。

早いほうが有利ですが、確実ではありません。東松島市のように「予算上限に達した同日に提出された申請者は抽選」という規定を置く自治体があります。また、先着順でも区分ごとに枠が別なことがあり、盛岡市では新築区分とHEMSが先に埋まって既築区分だけが残りました。「制度が開いているか」ではなく「自分が申請する区分の枠が残っているか」を聞いてください。


まとめ

  • 自治体の補助金には先着順抽選があり、やることの順番が逆になります
  • 抽選型は早く出しても有利にならないかわりに、結果が出るまで契約できない縛りがつきます
  • 山形市の第2弾は9月18日まで受付中。予算27,148,000円に対して申請額は17,880,000円(9月8日時点・約66%)で、先着ではなく抽選です。対象は給湯・空調・LEDで、太陽光と蓄電池は対象外
  • 盛岡市は抽選と先着が同居。新築区分とHEMSは終了し、既築区分だけが先着順で継続しています
  • 岩沼市は受付期間ごとに予算を区切る方式。前期は終了し、後期は12月1日から
  • 東松島市は先着順で、抽選は予算到達日の同日申請分だけ。申請後なら事前着手届で着手できます
  • 交付決定前の契約の扱いは自治体ごとに正反対です。「他の市はこうだった」を持ち込まないでください
  • 完了期限は2月に置かれがちです。東北では真冬の駆け込みにならないよう、着工の余裕を見て申し込む

補助金は「あるかないか」で終わる話ではありません。方式が分かれば、契約と工事をいつ置けばいいかが決まります。ご自宅の設備でどの制度が使えるか、いつ申し込むのが現実的かは、見積りの段階で一緒に組み立てられます。お気軽にご相談ください。

※本記事は2026年9月9日時点の情報です。補助金の受付状況・予算残・期限は変わることがあります。申請前に必ず各自治体の公式サイトか窓口でご確認ください。
