10kWを超えると、国への届出が2つ増えます|太陽光の「小規模事業用電気工作物」で必要な手続きと、東北の提出先【2026年版】

2023年3月20日、住宅用の太陽光に、法律の線が1本引かれました。

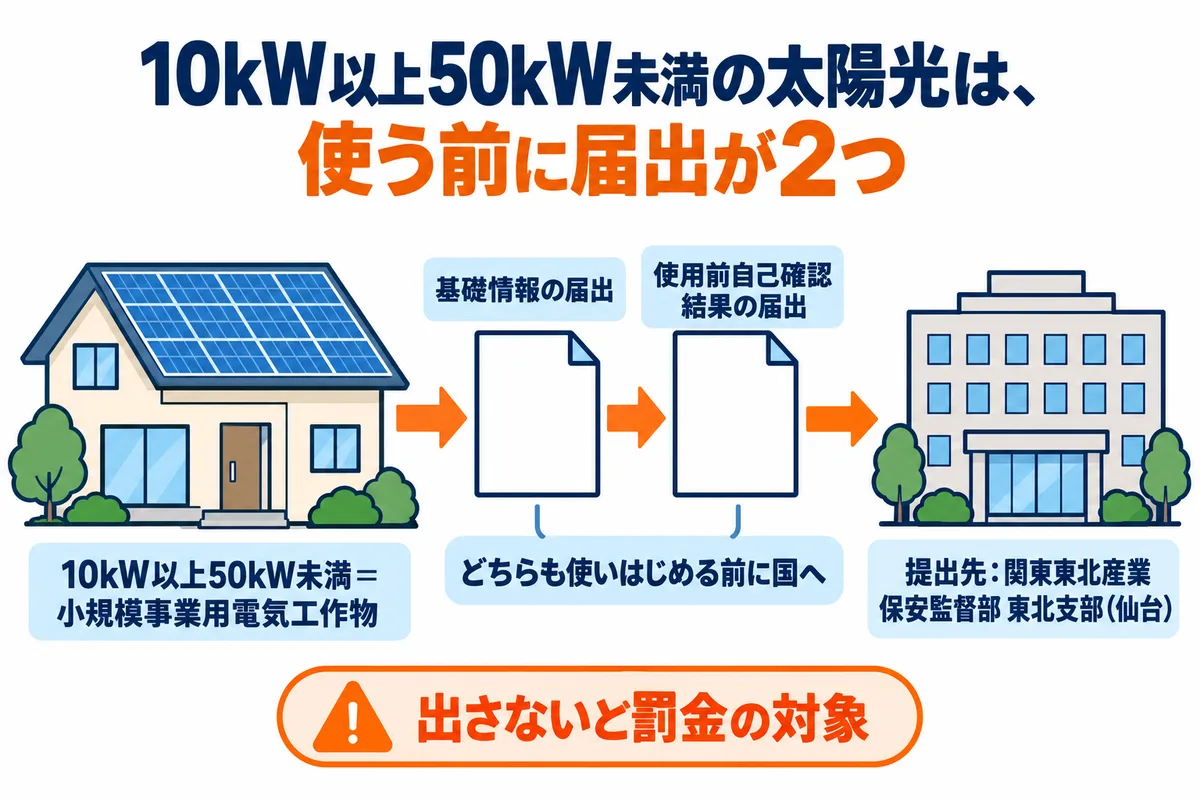

引かれた場所は「10kW」です。ここを超えると、電気事業法の上での呼び名が変わり、国へ出す届出が2つ増えます。
先に結論
太陽光が10kW以上50kW未満になると「小規模事業用電気工作物」になります。
基礎情報の届出と、使用前自己確認結果の届出の2つを、使いはじめる前に国へ出す義務があります。
出さなかったり、うそを書いたりすると30万円以下の罰金の対象です(電気事業法第120条第1号)。
東北6県と新潟県の提出先は、仙台にある関東東北産業保安監督部東北支部です。
「うちは住宅用だから関係ない」と思われるかもしれません。ところが東北では、そう言い切れない家がふつうにあります。
屋根が広い、平屋で面がとれる、南に長い切妻がある。こうした家に今の高出力パネルを敷き詰めると、パネルの合計が10kWを超えることは珍しくありません。都市部の狭小地を想定した「住宅用=10kW未満」という感覚が、東北ではそのまま当てはまらないのです。
この記事では、10kWを超えたときに何が変わるのかを、電気事業法の条文と経済産業省の公式ページだけを根拠に整理します。数字や条番号は、記事末尾の出典で確認できるものだけを書いています。

▲ 当社施工事例:金属屋根に載せた太陽光パネル
電気事業法は、太陽光を出力で3つに分けている
まず全体像です。経済産業省「太陽電池発電設備を設置する場合の手引き」は、太陽電池発電設備を出力に応じて次の3つに分けています。
| 出力 | 電気事業法上の区分 | 必要な主な手続き |
|---|---|---|
| 10kW未満 | 一般用電気工作物 | 届出などの手続きは不要(技術基準に適合させる義務はある) |
| 10kW以上50kW未満 | 小規模事業用電気工作物 | 基礎情報の届出/使用前自己確認結果の届出 |
| 50kW以上、または高圧設備と電気的に接続しているもの | 自家用電気工作物 | 保安規程の届出/電気主任技術者の選任・届出 ほか |
いちばん下の50kW以上は、いわゆる産業用の世界です。保安規程をつくって届け出て、電気主任技術者を選ぶ必要があります(電気事業法第42条・第43条)。戸建て住宅でここに入ることはまずありません。
問題は、まん中の「10kW以上50kW未満」です。ここは2023年3月20日に新しくつくられた区分で、それまでは10kW未満と同じ「一般用電気工作物」として扱われていました。
なぜ新しい区分ができたのか
経済産業省の説明では、50kW未満の太陽光と20kW未満の風力は、これまで一部の保安規制の対象外でした。そこに新しい類型を置き、事業用電気工作物に近い規制(技術基準を守り続ける義務など)を適用する、というのが改正の中身です。
ただし、保安規程や主任技術者までは求めません。そのかわりに置かれたのが「基礎情報の届出」です。誰がどこに何を設置しているのかを国が把握できるようにする、という考え方になっています。
10kW以上50kW未満を設置する人には、次の3つの義務があります。
- 技術基準に適合するように設備を維持する義務(法第39条)
- 基礎情報を、設備の使用の開始前に届け出る義務(法第46条)
- 使用の開始前に技術基準に適合することを自ら確認し、その結果を届け出る義務(法第51条の2)
このうち後ろの2つが、この記事の主題である「増える届出2つ」です。
なお、工事そのものは10kW未満でも10kW以上でも、電気工事士法にもとづいて第一種または第二種電気工事士が行う必要があります。ここは区分が変わっても同じです。
その「10kW」は、パネルの合計かパワコンか
現場でいちばん多い誤解がここです。
「パワコンが9.9kWだから10kW未満です」と説明されたことがある方は、少なくありません。ですが、経済産業省の手引きの書き方はこうです。
太陽電池発電設備の出力は、原則として太陽電池モジュールの合計出力で判断します。
ただし、太陽電池モジュールとパワーコンディショナーの間に電気を消費又は貯蔵する機器(蓄電池等)を接続しない場合は、パワーコンディショナーの出力で判断しても良いこととします。
読み解くと、次の2段構えです。
- 原則はパネル(モジュール)の合計出力
- パネルとパワコンのあいだに蓄電池などをはさまない構成に限り、パワコンの出力で判断してもよい
つまり「パワコン9.9kWだから大丈夫」と言えるのは、2の条件を満たしているときだけです。
東北で気をつけたい組み合わせ
東北で実際に起きやすいのは、次の2つの場面です。
ひとつめは、過積載です。 冬に発電量が落ちる地域では、パワコンの容量に対してパネルを多めに載せる設計がよく採られます。パワコン9.9kWにパネル11kW超、という提案は現実にあります。この場合、蓄電池をはさまなければパワコン基準で10kW未満と判断してよいことになりますが、判断の根拠がどちらなのかを見積書の段階ではっきりさせておく必要があります。
ふたつめは、蓄電池を同時に入れる場合です。 ハイブリッド型のように、パネルとパワコンのあいだの直流側に蓄電池がつながる構成では、上の「ただし書き」の条件から外れる可能性があります。そうなると判断はパネルの合計出力に戻ります。
蓄電池の構成そのものについては卒FITで蓄電池を勧められたら|買う前に確認する3つの数字とパワコン交換のタイミングで整理しています。あわせて読むと、なぜ構成の話が届出にまで効いてくるのかが見えてきます。
見積書で確認したい1行
「この設備の出力は、パネル合計とパワコンのどちらで判断していますか」
この1問で、届出が要るのか要らないのかが決まります。
なお、10kWを超えると変わるのは届出だけではありません。売電の扱いや出力制御の考え方も変わります。そちらは「東北は出力制御が厳しい」と言われたら|住宅用が当面対象外である理由と、10kWを超えた瞬間に変わる話で扱っています。

▲ 当社施工事例:外壁に並べたパワーコンディショナ
増える届出は2つ。どちらも「使いはじめる前」に出す
ここからが本題です。
1つめ:基礎情報の届出(電気事業法第46条第1項)
条文はこう書かれています。
小規模事業用電気工作物を設置する者は、当該小規模事業用電気工作物の使用の開始前に、経済産業省令で定めるところにより、氏名又は名称及び住所その他経済産業省令で定める事項を記載した書類を添えて、その旨を経済産業大臣に届け出なければならない。
大事なのは「使用の開始前」という3文字です。運転を始めてから出すものではありません。
様式の名前は「小規模事業用電気工作物設置届出書」で、経済産業省の委託を受けて運営されている支援サイトからダウンロードできます。
2つめ:使用前自己確認結果の届出(電気事業法第51条の2)
こちらは、設備が技術基準に適合していることを設置者が自分で確認し、その結果を届け出るというものです。第1項が「自ら確認しなければならない」、第3項が「使用の開始前に、確認の結果を届け出なければならない」と定めています。
太陽電池発電設備の場合、届出書には次の添付書類が求められます(電気事業法施行規則 別表第三)。
- 発電所の概要を明示した地形図
- 主要設備の配置の状況を明示した平面図及び断面図
- 発電方式に関する説明書
- 支持物の構造図及び強度計算書(砂防指定地・地すべり防止区域・急傾斜地崩壊危険区域・土砂災害警戒区域に設置する場合に限る)
- 一定の許可を受けている場合は、都道府県が作成する完了通知や受理印の押された完了届出の写し、または検査済証の写し
4つめの「支持物の構造図及び強度計算書」は、該当する区域に設置する場合に限ると明記されています。東北は山あいの集落や傾斜地の宅地が多く、土砂災害警戒区域に入っている敷地は珍しくありません。自分の敷地が該当するかどうかは、市町村のハザードマップで確認できます。
届出は原則として電子申請
支援サイトは「小規模事業用電気工作物の届出は原則『電子申請』となります」と案内しています。使うのは経済産業省の「保安ネット」で、ログインにはGビズIDが必要です。
GビズIDは法人・個人事業主向けの共通認証システムですが、電気事業法のこの2つの届出については、設置者本人が電子申請する場合、gBizIDプライムとgBizIDエントリーのどちらのアカウントでも利用できると説明されています。エントリーはオンラインで取得できるアカウントです。
紙で出すこともできます。その場合、東北支部へ郵送または持参するときの宛名は「関東東北産業保安監督部長」とするよう案内されています。支部長宛ではない点に注意してください。
出さないとどうなるか
ここは正確に書きます。
電気事業法第120条は、次のように定めています。
次の各号のいずれかに該当する場合には、当該違反行為をした者は、三十万円以下の罰金に処する。
一 (中略)第四十六条第一項若しくは第二項、(中略)第五十一条の二第三項(中略)の規定による届出をせず、又は虚偽の届出をしたとき。
つまり、基礎情報の届出と使用前自己確認結果の届出は、どちらも「出さない」「うそを書く」が罰金の対象です。第46条第2項は後述する変更の届出なので、そちらも同じ扱いになります。
罰金の話だけで終わらせたくないので、もう1点だけ加えます。
10kW以上になると、その設備は技術基準に適合するように維持する義務(法第39条)の対象になり、経済産業省の職員による立入検査を受けることがあると手引きに書かれています。技術基準に適合していないと認められれば、修理・改造・移転や使用の一時停止を命じられることもあります(法第40条・技術基準適合命令)。
さらに、令和3年4月1日からは、小規模事業用電気工作物についても事故報告が義務になっています。パネルが飛んだ、火災が起きた、といったときに黙っていてよい設備ではない、ということです。
東北は台風と積雪の両方が来る地域です。屋根の上の設備が壊れたときに誰へ何を報告するのかは、太陽光を載せた家で雨漏りしたら、どこに連絡すればいいのかとあわせて、あらかじめ知っておいて損はありません。
東北の提出先は仙台。7県すべてが同じ窓口
届出の提出先は、発電設備を設置する地域を管轄する産業保安監督部です。複数の監督部にまたがって設置する場合だけ、本省が窓口になります。
当社が施工する地域は、すべて関東東北産業保安監督部東北支部の管轄です。
| 項目 | 内容 |
|---|---|
| 窓口 | 関東東北産業保安監督部東北支部 電力安全課 新エネルギー保安室 |
| 住所 | 〒980-0014 仙台市青葉区本町3-2-23 仙台第2合同庁舎8階 |
| 電話 | 022-221-4948 |
| 郵送・持参時の宛名 | 関東東北産業保安監督部長 |
管轄区域は、支部の組織紹介ページに次のように書かれています。
青森県、岩手県、宮城県、秋田県、山形県、福島県、新潟県(電気に関するものに限る。)
新潟県だけ「電気に関するものに限る」というただし書きが付いていますが、太陽光の届出はまさに電気に関するものなので、新潟県のお宅も仙台の東北支部が窓口になります。
住んでいる県がどこであっても、送る先が1か所で済むのは、東北で施工する側から見ると助かる点です。
誰が出すのか。施工店に任せられる部分と、任せられない部分
ここは、いちばん誤解が生まれやすいところなので、切り分けて書きます。
届出の義務者は「設置する者」
条文は「小規模事業用電気工作物を設置する者は……届け出なければならない」です。ここでいう設置する者は、工事をする会社ではなく、その設備を自分のものとして設置する人、つまり多くの場合は施主です。義務は施主側にあります。
使用前自己確認そのものは、委託できる
一方で、技術基準への適合を確認する作業まで施主がやるのかというと、そうではありません。法第51条の2第3項には、次のカッコ書きがあります。
(当該事業用電気工作物が小規模事業用電気工作物である場合であつて、その設置者が当該確認を委託して行つた場合にあつては、その委託先の氏名又は名称及び住所その他経済産業省令で定める事項を含む。)
つまり、確認そのものは委託してよい。ただし委託したなら、委託先の名前と住所も含めて届け出るという建て付けです。法律のほうが、施工店などに確認を任せる実態を織り込んでいます。
書類の作成代行には、別の法律の注意書きがある
関東東北産業保安監督部東北支部のトップページには、次の注意が掲示されています。
行政書士又は行政書士法人でない者が、業として他人の依頼を受け報酬を得て、官公署に提出する書類の作成を行うことは、法律に別段の定めがある場合を除き、行政書士法違反となりますのでご注意ください
役所が自分のサイトにわざわざ書いているということは、それだけ相談が多いということでもあります。「届出は全部こちらでやっておきます」という説明を、そのまま鵜呑みにしないほうがよい理由がここにあります。
現実的な進め方は、次の3つの組み合わせです。
- 図面・強度計算書・配置図など、施工店でなければ用意できない資料は施工店が作る
- 使用前自己確認は施工店へ委託し、委託先として名前が届出に載る
- 保安ネットへのログインと届出そのものは、GビズIDを取った施主の名義で行う
見積もりの段階で聞いておきたいのは、この一言です。
確認したい1行
「この案件は届出が要りますか。要るなら、誰の名義で、いつまでに出しますか」
工事の当日までに何がどう進むのかは、工事当日、家では何が起きるのかで流れを追えます。届出のタイミングは「使いはじめる前」なので、工事日程とセットで考えることになります。
あとから義務が生まれる、3つの場面
新築で載せるときだけの話ではありません。すでに太陽光がある家でも、あとから小規模事業用電気工作物になることがあります。
1. 増設で10kWを超えたとき
いま8kWの家に3kW足せば11kWです。合計が10kW以上になった時点で区分が変わり、届出が必要になります。
さらに、すでにある設備に一定の変更工事をした場合は、使用前自己確認結果の届出も求められます。太陽電池について支援サイトが挙げているのは、たとえば次のような工事です。
- 10kW以上の増設、または支持物を含む取替えで、合計出力が2,000kW未満の設備
- 10kWかつ出力5%以上の太陽電池パネルのみの取替えで、合計出力が2,000kW未満の設備
- 20%以上の電圧の変更で、合計出力が10kW以上2,000kW未満の設備
- 支持物の強度の変更、または支持物の強度に影響のある修理で、合計出力が10kW以上2,000kW未満の設備
4つめに注目してください。支持物の強度に影響のある修理が入っています。雪や台風で架台が傷んで直す、という東北でありがちな工事が、条件によってはここに当たります。
2. 基礎情報が変わったとき
第46条第2項は、届け出た事項を変更したときは、遅滞なく届け出るよう求めています。設置者の氏名や住所が変わる場面としては、相続や売却が典型です。
3. 小規模事業用電気工作物でなくなったとき
同じく第46条第2項で、届出に係る設備が小規模事業用電気工作物でなくなったとき(廃止を含む)も届出の対象です。撤去して終わり、ではありません。
なお、2023年3月20日より前から使っていてFIT認定を受けていない設備については、施行から6か月以内(2023年9月19日まで)に「既設置届出」を出すことが求められていました。この期限はすでに過ぎています。心当たりがある場合は、自己判断で放置せず、上の東北支部へ相談するのが確実です。
10kWを超える提案を受けたときに、あわせて見ておきたいこと
10kWを超える設備は、当然ながら金額も大きくなります。届出の手間だけでなく、その総額が妥当かどうかも同時に判断したいところです。
kWあたりの単価をどう見るかはその見積書、高いのか安いのか|国が毎年公表している「相場の3つの数字」で確かめる方法で整理しています。
また、当社が運営する「ソラカルテ」では、お手元の見積書をアップロードすると、内訳や単価の妥当性をその場で確認できます。電話番号の登録は不要です。10kWを超えるかどうかで手続きが変わる以上、パネルの合計出力とパワコンの出力が見積書に書かれているかを、まずそこで見ていただくのが早道です。
よくある質問
Q1. パワコンが9.9kWなら、パネルが11kWでも届出は不要ですか。
A. 条件つきです。経済産業省の手引きは「原則として太陽電池モジュールの合計出力で判断する」としたうえで、パネルとパワコンのあいだに蓄電池などをはさまない場合に限りパワコンの出力で判断してもよい、としています。蓄電池を直流側につなぐ構成では判断が変わる可能性があるため、設計図をもとに施工店へ確認してください。
Q2. 届出をしないまま使っている設備があります。今からでも出せますか。
A. 出せます。第46条の届出は「使用の開始前」と定められているため、遅れている状態であることは事実ですが、そのまま放置するほうがリスクは大きくなります。仙台の関東東北産業保安監督部東北支部(022-221-4948)へ状況を伝えて相談してください。
Q3. 10kW未満なら、国に対して何もしなくてよいのですか。
A. 届出などの手続きは不要ですが、技術基準に適合させる義務はあります。手引きにも、一般用電気工作物の所有者等は技術基準に適合させる義務があり、職員による立入検査を受けることがある、と明記されています。「手続きが不要」と「義務がない」は別の話です。
まとめ
10kWという数字は、東北の屋根では手が届く範囲にあります。だからこそ、線をまたぐかどうかを設計の段階で意識しておく価値があります。
- 10kW以上50kW未満は「小規模事業用電気工作物」。2023年3月20日にできた区分
- 増える届出は2つ。基礎情報の届出(法第46条)と使用前自己確認結果の届出(法第51条の2)
- どちらも「使用の開始前」。出さない・虚偽は30万円以下の罰金(法第120条第1号)
- 10kWの判断は原則パネルの合計。パワコン基準が使えるのは、あいだに蓄電池などをはさまない場合だけ
- 提出先は仙台の関東東北産業保安監督部東北支部。東北6県と新潟県(電気に関するもの)が同じ窓口
- 増設・パネルのみの取替え・支持物の強度に影響する修理でも、あとから届出が必要になることがある
手続きの話は地味ですが、設備を安全に使い続けるための仕組みとして置かれたものです。届出が要る規模なのかどうかを、見積書の段階で一度たしかめてみてください。
※本記事は2026年8月25日時点の情報です。制度の内容や様式は改正されることがあります。実際の手続きの前に、必ず公式サイトで最新の情報をご確認ください。
